Протоколом №3 общего собрания членов СНТ "Астра" от 15.06.2023 был утвержден целевой взнос со сроком оплаты до 15 августа 2023 года в размере 2500 рублей на реконструкцию электрических сетей 1 фидера. А также утверждены решения дополнительно направить на реконструкцию статьи:
В настоящее время работы по реконструкции 1 фидера завершены, 25.10.2023 подписан акт выполненных работ. Согласно договору с подрядчиком ООО "Аскольд Электро" гарантийный срок на работы 24 месяца от даты подписания актов выполненных работ.
Смета на реконструкцию электрических сетей 1 фидера (скачать в pdf). Немного фотографий подгружены в альбом.
В ходе выполнения работ были выявлены нарушения по установленным ранее в 2019 году ПУ АСКУЭ (подрядчик ООО "ПРАЙМ"), вместо установленной правилами и требованиями 4-проводной системы для ПУ, нам сделали по 3-проводную и "ноль", который уходит на абонента сажался непосредственно на "0" провод магистрали. Это, в свою очередь, влечет увеличение применяемой арматуры во время проведения реконструкции - вместо положенных двух прокалывающих зажима, требуется 4 шт. на каждого абонента.
Благодарим садоводов, кто оперативно и своевременно среагировал и заменил алюминиевый провод или кабель от ВЛ-0,4 до ввода в дом на СИП. Напомню, что согласно требований к устройствам и монтажу данных ответвлений выполняются СИП или кабелем в земле. Кроме того, есть решение ОС членов СНТ от 2016 года, обязывающее всех садоводов заменить провод, и в случае неисполнения наложить штраф. Тех садоводов, которые до сих пор не осуществили замену, мы не стали нарушать их права и отключать от сети, однако будем в судебном порядке решать данный вопрос. До конца ноября собственникам участков № 58, 68, 95, 96 и 130 будут направлены досудебные претензии.

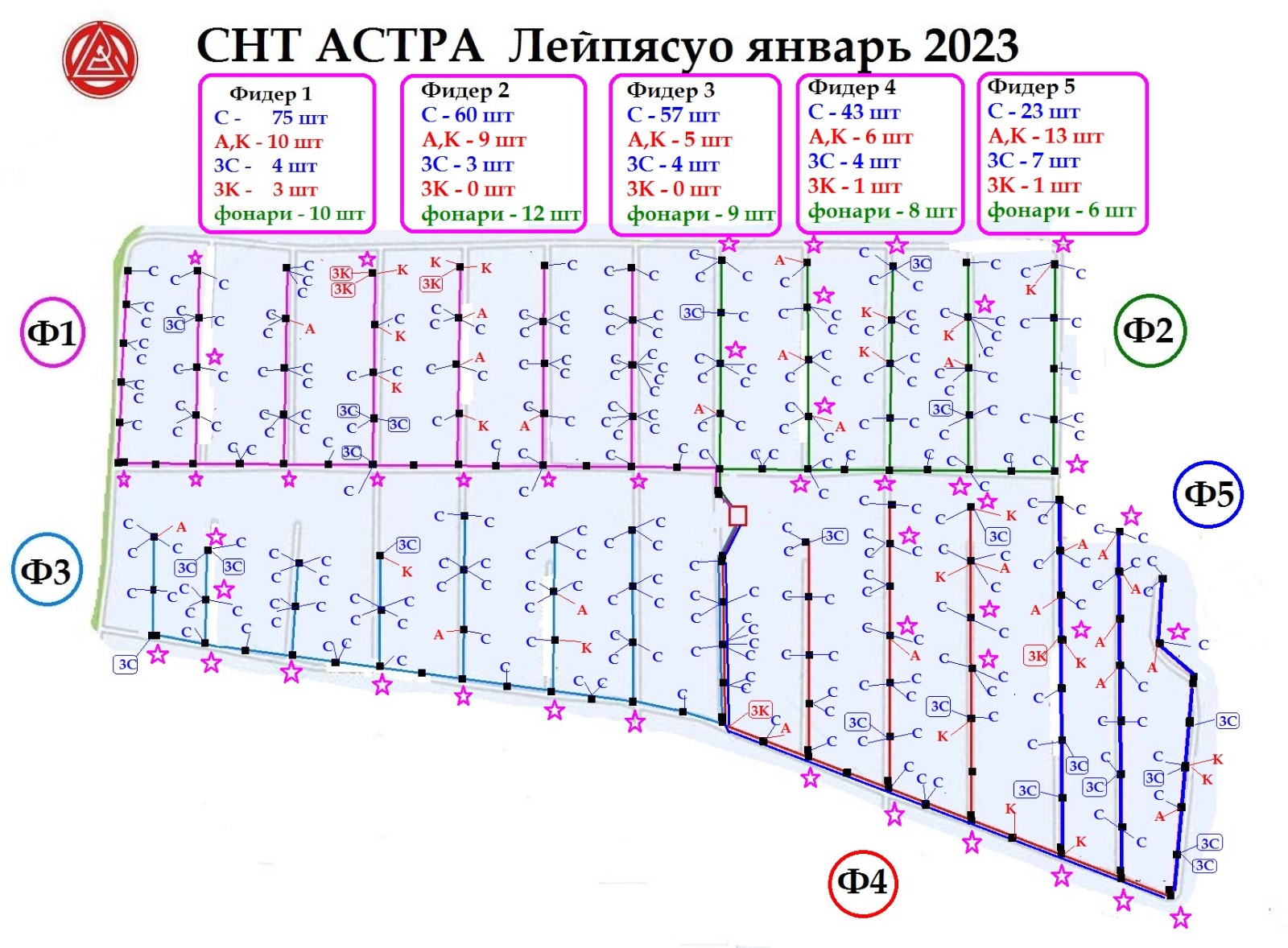

Обращаю ваше внимание, что на будущий год намечена реконструкция 4 фидера, где также много не замененных проводов, см. схему, об этом нужно думать уже сейчас.
Учитывая, что на рачетном счете выявлен "неоприходованный" остаток (отчет по внутреннему аудиту) и тот факт, что СИП-кабель не дешевеет, а только дорожает, правление дополнительно подготовит к будущему собранию смету на работы по оставшимся трем фидерам - 2,3,4, чтобы одновременно провести по ним работы, закончить реконструкцию сетей и приступить к увеличению мощности траснсформатора с 250 кВа до 400 кВа, предварительно передав ТП и ВЛ-10 0,006 км на баланс сетевой организации.
